Как за 3 недели купить, и запустить МРТ аппарат?

Как за 3 недели купить, и запустить МРТ аппарат?
14 октября 2026

Очередной МРТ Siemens Aera 1,5T с апертурой 70см уже монтируется.
Небольшой отчёт по доставке очередного МРТ Siemens Aera 1.5T.

Сентябрь 2026 – выбор аппарата, обследование помещения заказчика.

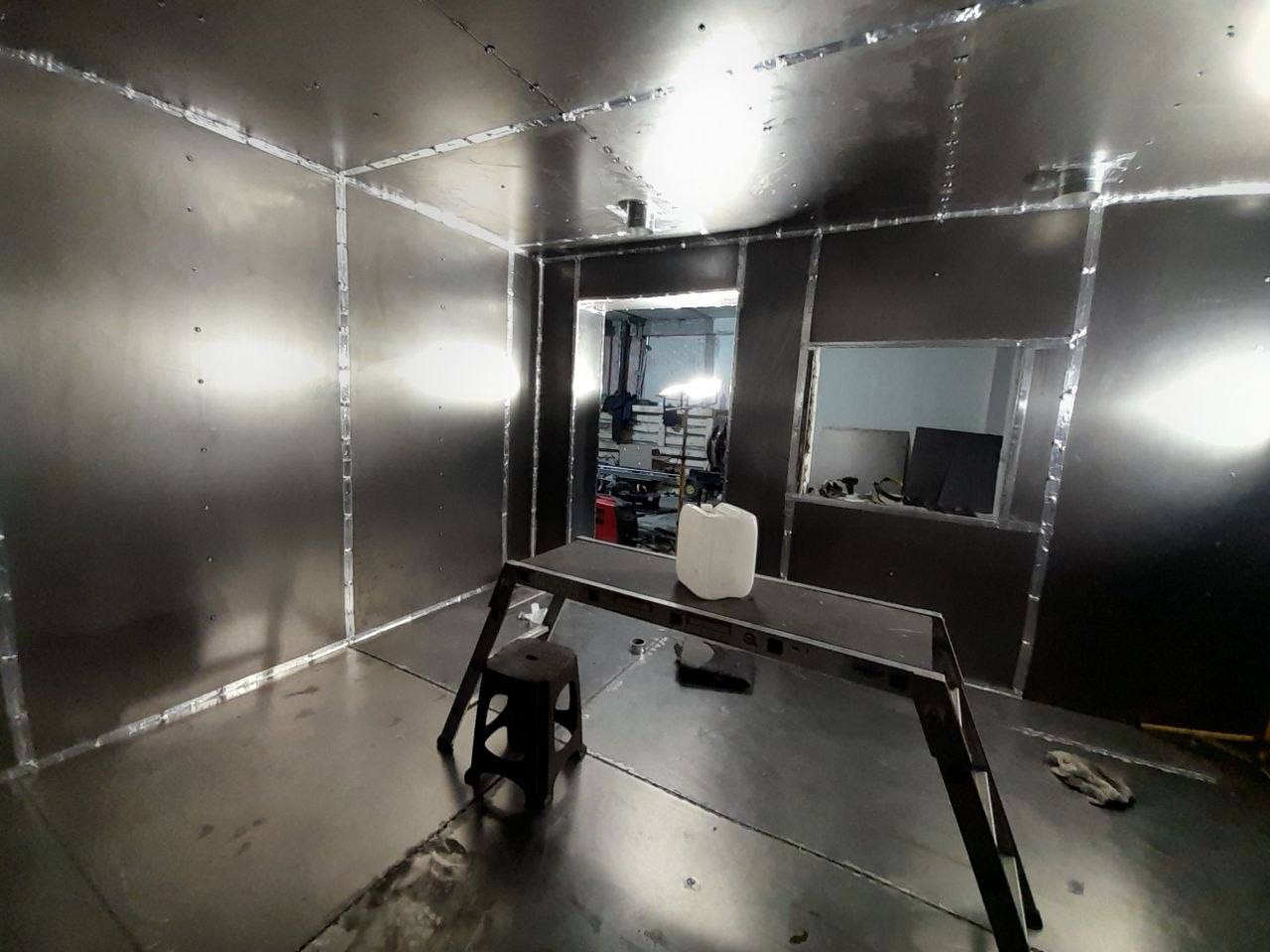

01.10.2026 – выезд на монтаж РЧ кабины к заказчику.

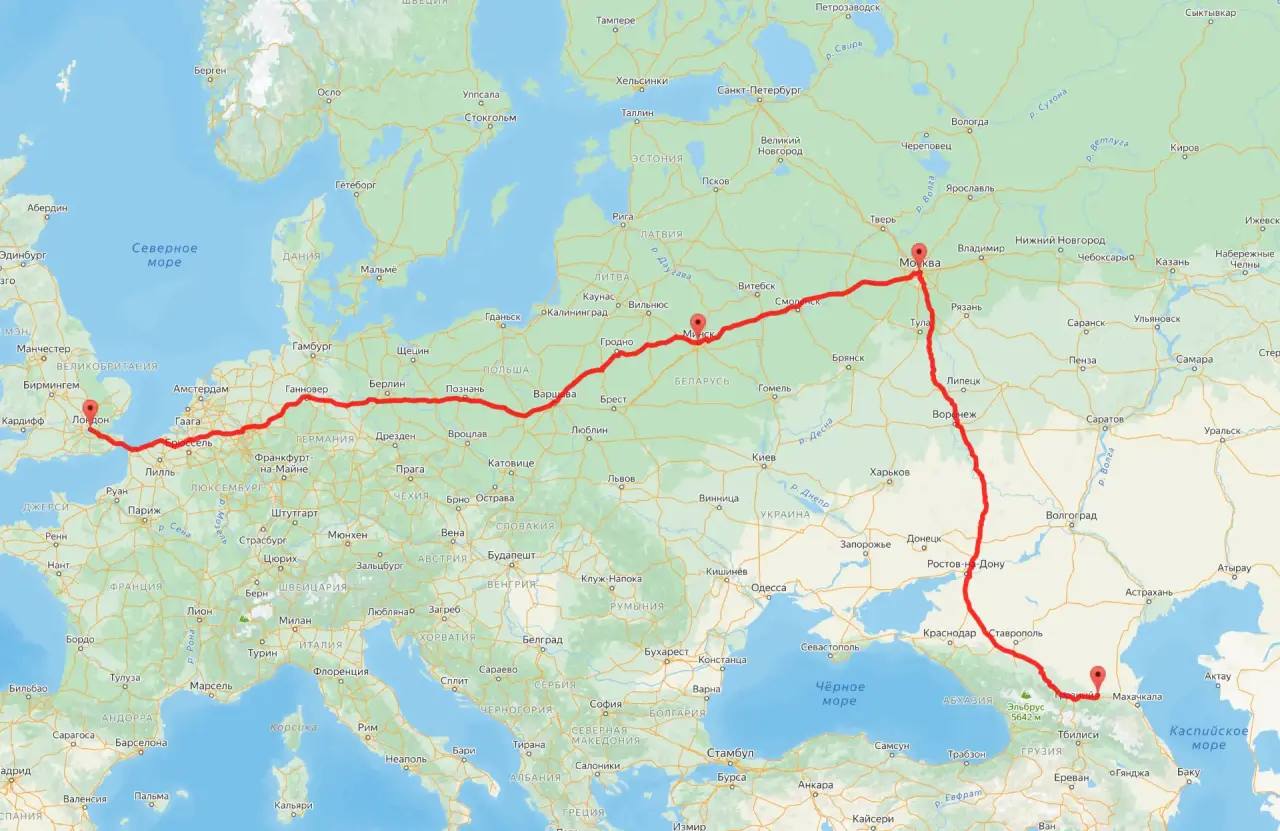

01.10.2026 – выезд аппарата к заказчику из Англии.
06.10.2026 – прохождение таможни в РФ.
07.10.2026 – заправка гелия в РФ.

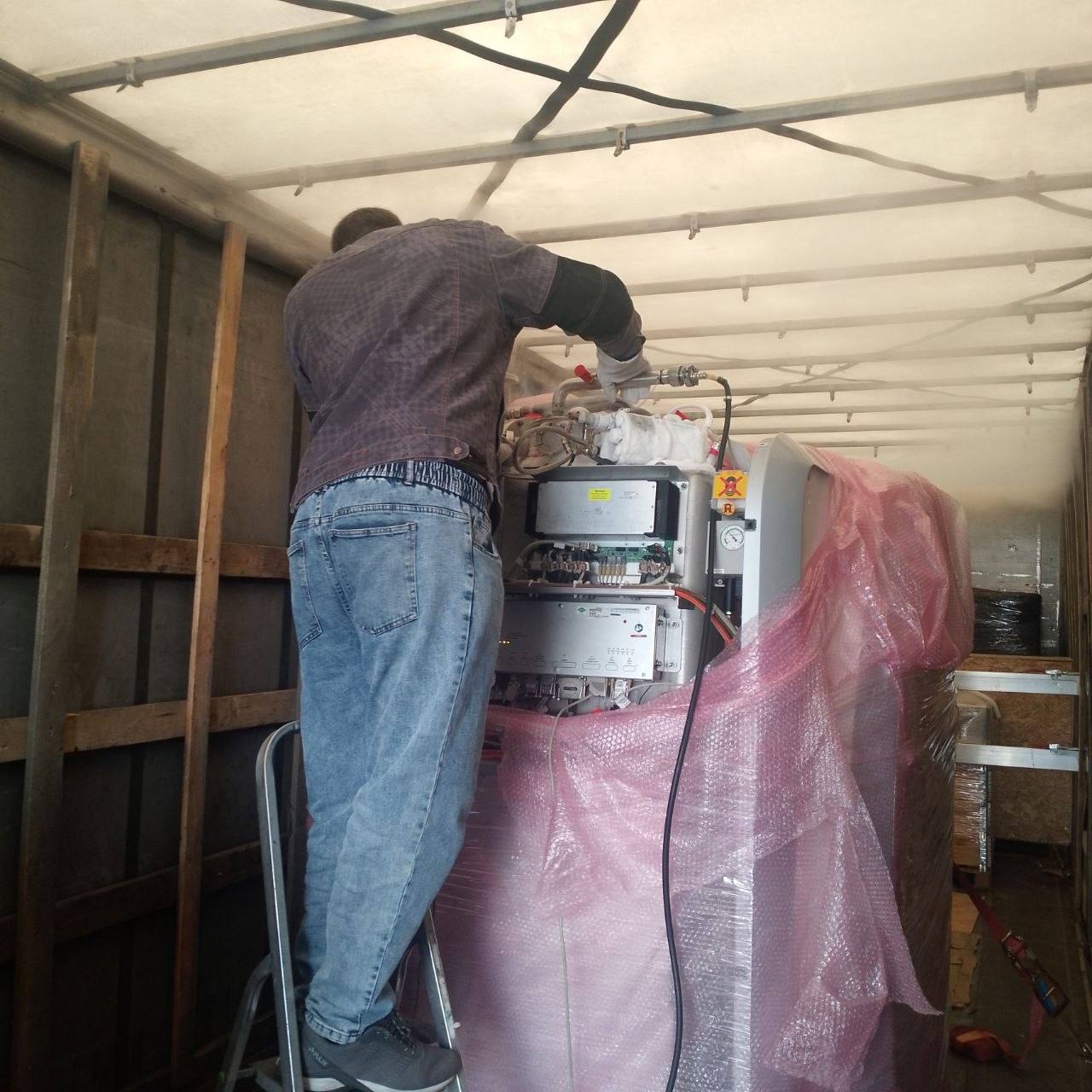

08.10.2026 – окончание работ по монтажу РЧ кабины.
09.10.2026 – такелажные работы на месте монтажа.
09.10.2026 – начало монтажа МРТ.
12.10.2026 – окончание монтажа МРТ.
